I Statnetts områdeplan for Telemark og Vestfold beskrives en trinnvis utvikling av strømnettet i regionen, og Songa inngår i byggetrinn en av totalt fem i områdeplanen.

—  Ved å bygge om, sikre og fornye viktige anlegg på Songa koblingsstasjon*, har Statnett fått et moderne og driftssikkert anlegg som har lavere risiko for utfall og kortere reparasjonstid ved feil. Stasjonen er viktig for overføring av kraft fra Vestlandet til forbruksområdene i øst, og et nytt kontrollbygg er oppført og tilrettelagt for fremtidig drift på 420 kV – opp fra 300 kV i dag, sier byggeleder Asgeir Midtbøen i Statnett.

Gammelt transmisjonsnett i Vest-Telemark – flere planer i Statnetts områdeplan

Statnetts transmisjonsnett på 300 kilovolt i Vest-Telemark er gammelt og ble i sin tid bygget for å få kraften ut fra vannkraftverkene i regionen. Et sterkt transmisjonsnett i området er viktig for strømforsyningen på Østlandet, spesielt på vinterstid når forbruket er størst og belastningen på strømnettet høyest.

En del av Statnetts områdeplan er å oppgradere nettet i Vest-Telemark slik at spenningen kan heves til 420 kV for å øke kapasiteten. Statnett har nå forberedt Songa koblingsstasjon for en slik fremtidig utvikling. Flere ledninger og stasjoner vil de kommende årene bygges om for å forberede nettet i Vest-Telemark for spenningshevingen. Spenningshevingen i området vil blant annet legge til rette for eventuelle fremtidige effektutvidelser i eksisterende vannkraftverk i Vest-Telemark.

Anleggsarbeider

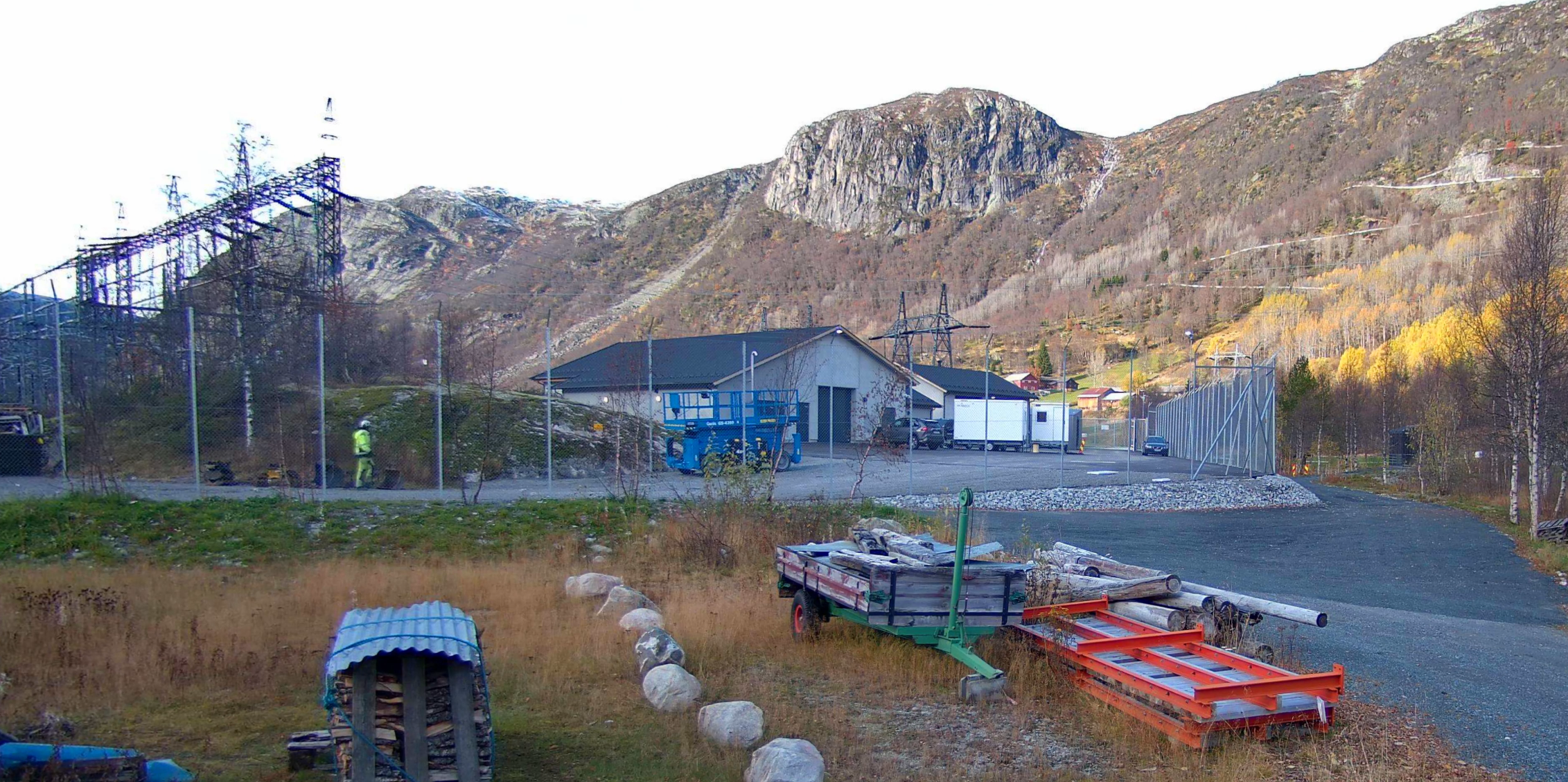

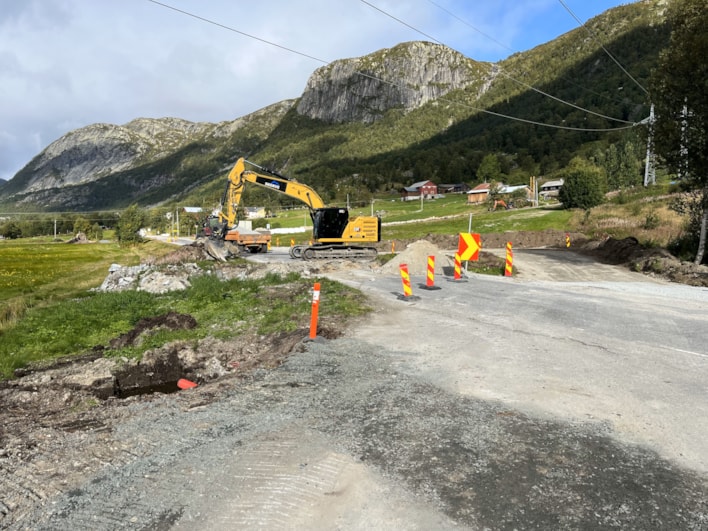

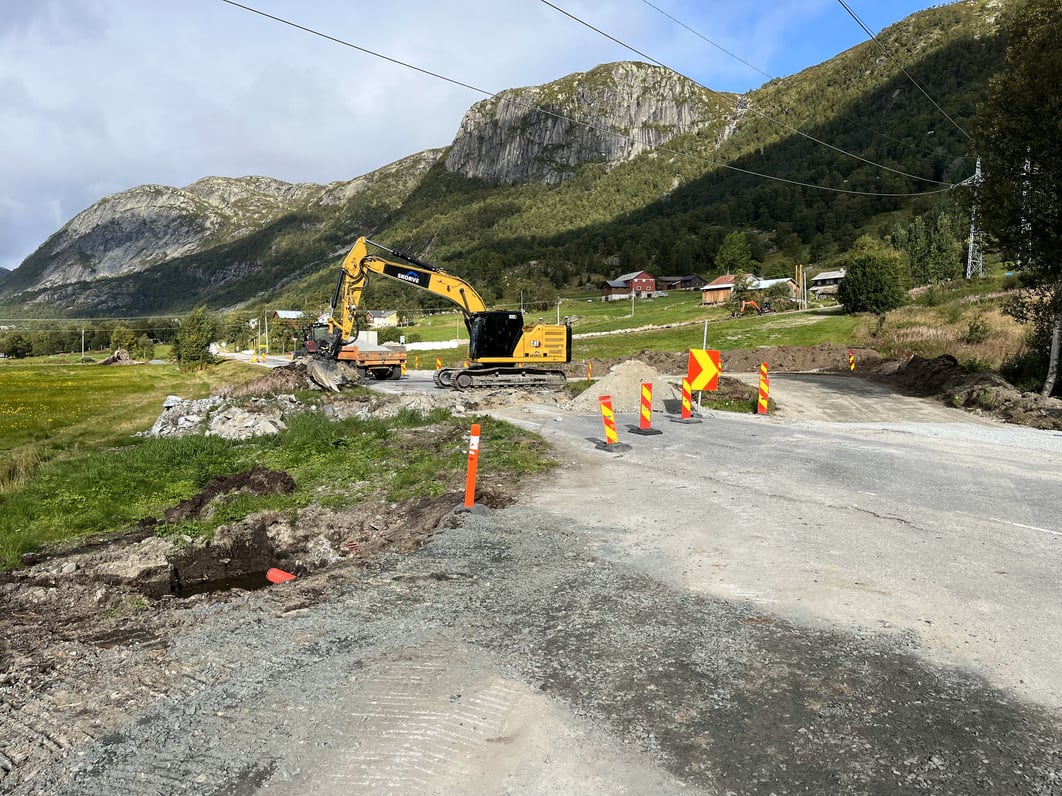

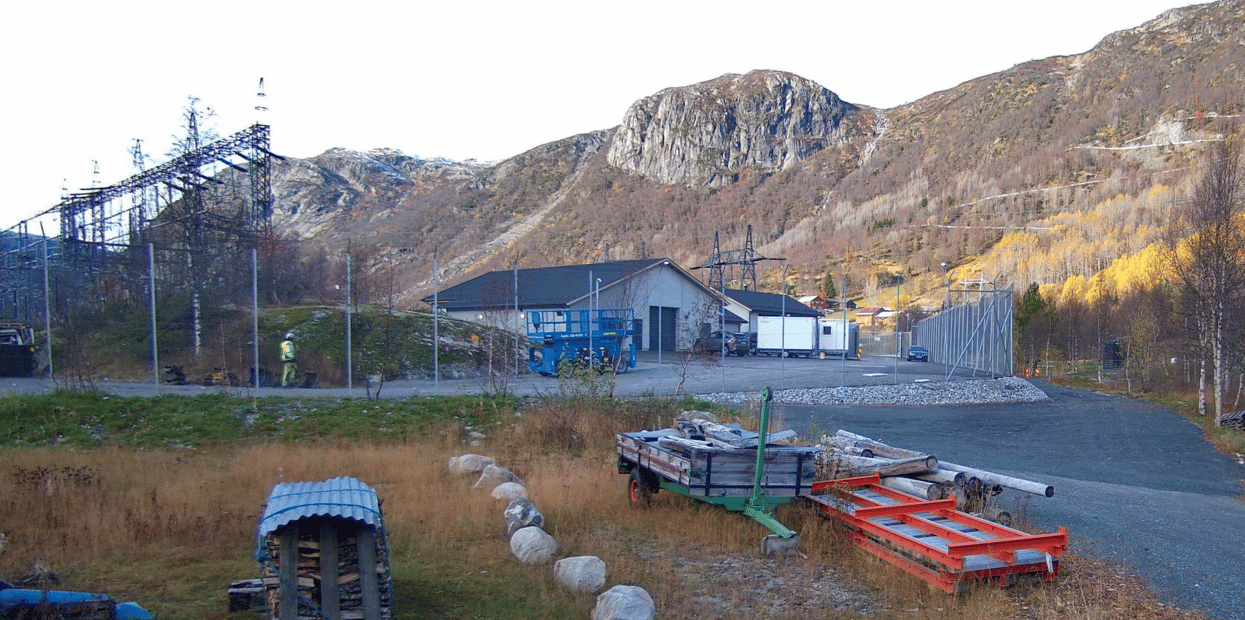

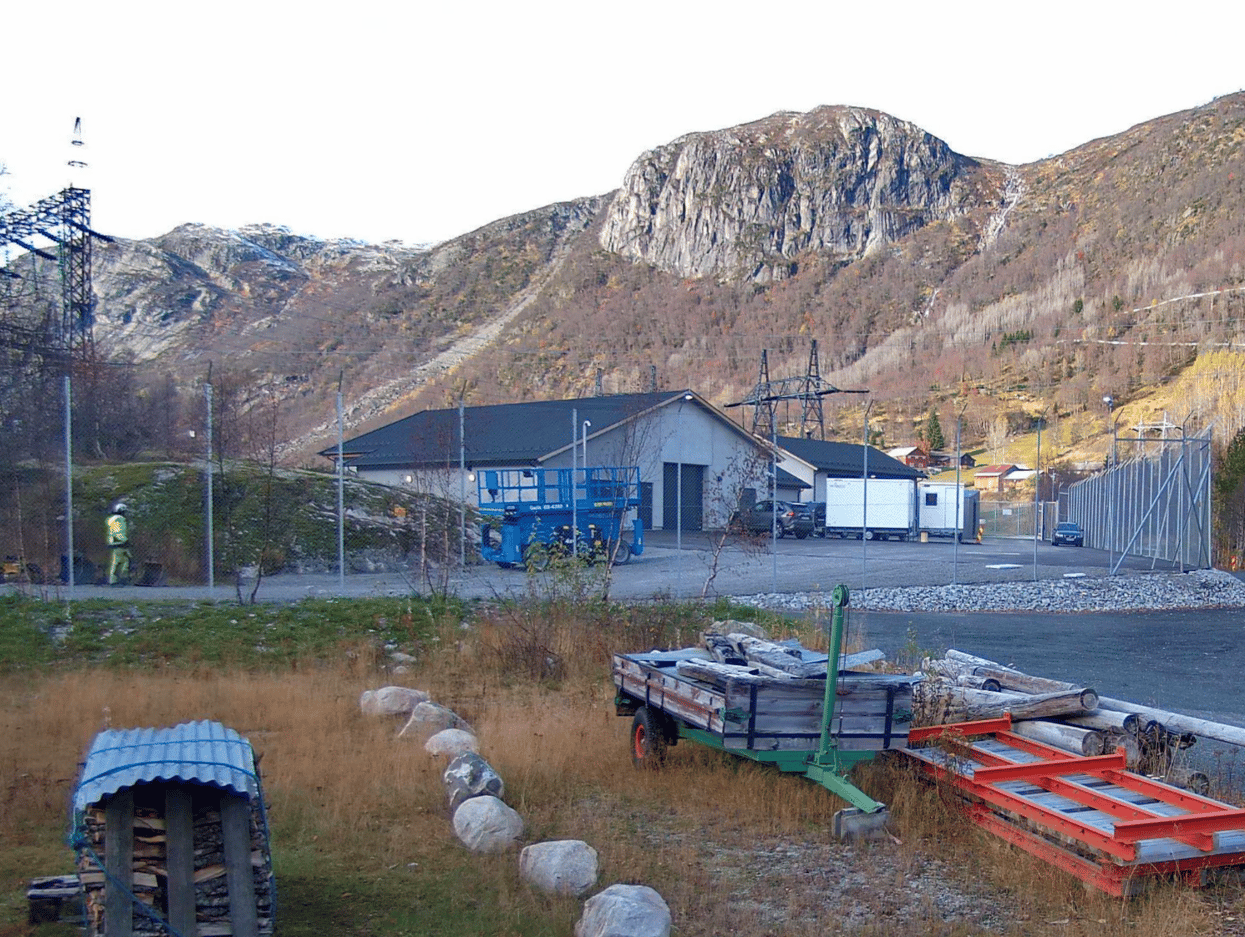

Songa koblingsstasjon ble bygget i 1964, og selve kontrollanlegget er fra 1990 og lå samlokalisert i fjellanlegget til Statkraft. Anlegget hadde nådd teknisk levetid, og Statnett har bygget nytt kontrollbygg og skiftet andre tekniske komponenter som ikke tilfredsstiller dagens krav. Det har også blitt bygget en ny garasje, nytt sikkerhetsgjerde rundt stasjonen og veien til stasjonen er lagt om.

Anleggsarbeidene startet opp våren 2023 og ble ferdigstilt i desember 2024. I byggefase har Statnett engasjert Skorve entreprenør for grunn – og byggearbeider, og Siemens har levert kontrollanlegg. Statnetts egen driftsgruppe har stått for utskiftning av teknisk utstyr og det har vært koordinering med Statkraft.

Arbeidene med å legge om fra gammelt kontrollanlegg til nytt har vært utført mens stasjonen har vært på drift, og prosjektet ble ferdigstilt et halvt år før plan.

*En koblingsstasjon er et anlegg for kobling og distribusjon av elektrisk strøm, men uten at spenningen endres. Koblingsanlegg distribuerer kraften til ulike områder og kobler ledninger, transformatorer, generatorer og kompenseringsanlegg inn og ut. Hovedelementene er samleskinner og bryterfelt.

Timelapsevideo som viser arbeid på Songa koblingsstasjon i ulike sesonger.
